Anthropic が10月16日、カナダで初めてとなるデータセンターの賃貸契約に署名した。借りるのは、エネルギー開発会社EverWindがノバスコシア州ポイントタッパーの既存の工業用地に建てるキャンパスの第1期である。契約期間は20年。
第1期の電力容量は95メガワットで、稼働予定は2027年後半。2028年には325メガワットの拡張が計画され、全面稼働で420メガワットになる。EverWindが同じ日に公表した投資額は100億カナダドル超。うち80億カナダドル超がデータセンターキャンパス、20億カナダドルが州内の既存の陸上風力4件に向かう。同社はこれをノバスコシア州史上最大の民間投資と呼んでいる。
ただ、容量よりも目を引くのはお金の出どころのほうだ。100億カナダドルを出すのはEverWindで、Anthropicは建てない。借りて、20年分の賃料を払う。発表資料の言い方では、開発・建設・保有・資金調達の4つともEverWindの側にある。計算資源をめぐる契約の形が、また1つ変わった。
ポイントタッパーのデータセンターとは──95メガワット・20年・2027年後半
ポイントタッパーは、カナダ東端ノバスコシア州のケープブレトン島側、リッチモンド郡にある工業地区だ。EverWindはここで港湾施設を保有し、グリーン水素とアンモニアの計画を進めてきた。今回のデータセンターキャンパスは、その同じ敷地に載る。
メガワットは電力の「瞬間の量」を表す単位で、データセンターの規模は床面積よりこの数字で語られる。第1期の95メガワットは、キャンパス全体420メガワットの5分の1強にあたる。
| 項目 | 内容 |
|---|---|
| 場所 | ノバスコシア州ポイントタッパー(リッチモンド郡) |
| 借り手 | Anthropic(ロイターとCPの報道。EverWindの発表資料は「フロンティアAI開発企業」と書く) |
| 契約期間 | 20年(CPによればAnthropicが署名。発表資料も「当初20年間」を前提に州法人税を試算) |
| 第1期 | 95メガワット・2027年後半の稼働予定 |
| 拡張 | 325メガワット・2028年(条件付き) |
| 全面稼働 | 420メガワット |
| 投資額 | 100億カナダドル超(データセンター80億カナダドル超+陸上風力20億カナダドル) |
| 賃料 | 非公表 |
100億カナダドルを出すのは誰か
EverWindの発表資料は、投資の中身をこう割っている。データセンターキャンパスの開発・建設・保有・資金調達に80億カナダドル超、州内の既存の陸上風力4件に20億カナダドル。あわせて100億カナダドル超で、州史上最大の民間投資だという。雇用は建設段階で約2,000人、稼働後の常勤が約215人。CPによれば、常勤職の賃金は年13万5,000〜18万5,000カナダドルとされる。
コンサルティング会社デイビスピアの試算として、建設期間中に州内総生産(GDP)を約20億カナダドル押し上げ、州内の直接の建設支出が約24億カナダドル、全面稼働後は年約1億3,700万カナダドルのGDPを生むという数字も添えられている。州法人税は当初の20年間で約15億カナダドルと見込む。自治体の税収は、データセンターと風力をあわせて事業期間の合計で4億カナダドル超だとしている。
そして、この発表資料のどこにもAnthropicの名前は出てこない。
EverWindは、ポイントタッパーキャンパスの第1期について、大手の「フロンティアAI開発企業」と長期の賃貸契約に達した。
借り手を明かしたのは報道の側だった。ロイターは10月16日、Anthropicの幹部の説明として同社が契約したと伝え、カナダで初のデータセンター契約だと書いた。CPは、EverWindが「米AI企業Anthropicが約1万8,600平方メートルのデータセンターを20年契約で借りる」と説明したと報じている。Anthropicのカナダ公共政策責任者ジェイコブ・グリック氏は、カナダでのClaudeの利用率は世界でも高い水準にあり、今回の契約で基盤が利用者の近くに来ると説明したと報じられた。
キャンパスの持ち分についても交渉が進んでいる。メンバートゥ開発公社が率いる先住民連合がデータセンターキャンパスの出資に加わる方向で、CPによれば9%の持ち分が交渉の対象だ。発表資料側は持ち分の比率には触れず、所要の契約が整うことが前提だとしている。
借りる側が資本を出さないこの形は、いまのAIインフラに広く共通している。10月14日にはガートナーが、AI事業者がこのままの投資ペースを続けた場合、3.5兆ドル超のAIインフラ支出が2030年末までに減損の対象になりうると予測した(10月16日の記事で扱っている)。減損を抱えるのは、建てて貸す側である。ポイントタッパーでその側に立つのはEverWindで、Anthropicが負うのは20年分の賃料という固定費だ。
ノバスコシア州の電力は420メガワットに耐えられるのか
420メガワットという数字の大きさは、州の電力需要と並べると見えてくる。

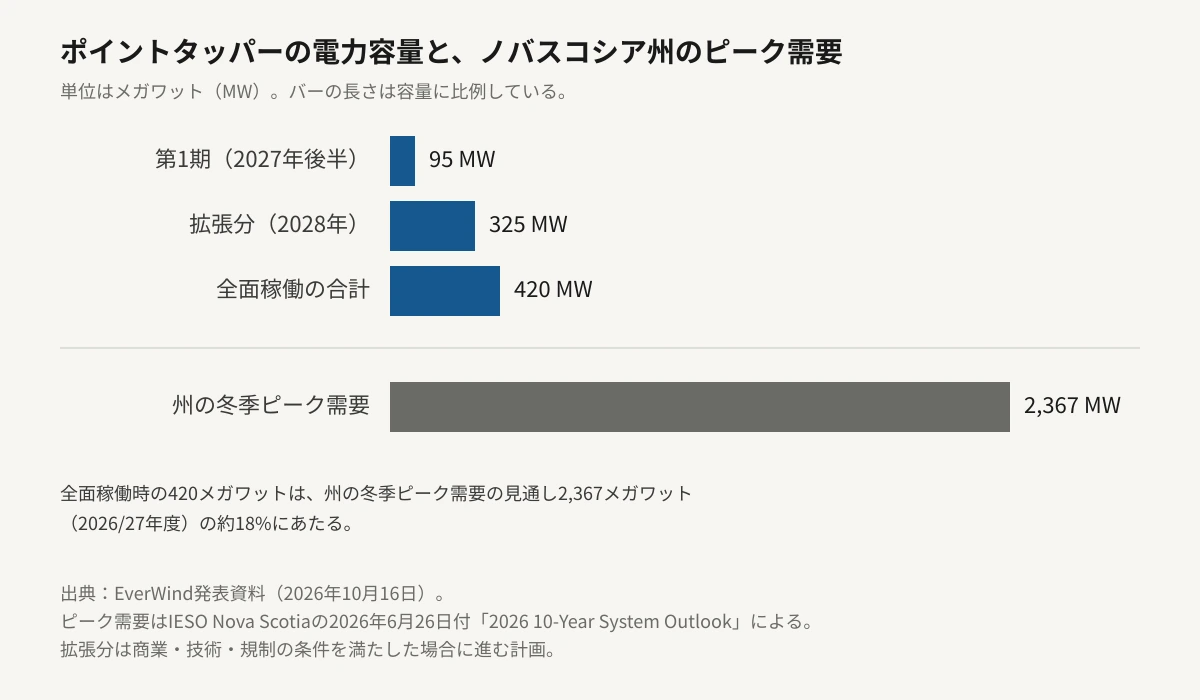

州の系統運用者IESO Nova Scotiaが6月26日に公表した「2026 10-Year System Outlook」では、州の確定ピーク需要(冬季)は2026/27年度が2,367メガワット、10年後の2035/36年度が2,628メガワットと見通されている。全面稼働時の420メガワットは、この2,367メガワットの約18%にあたる。1か所の施設が州のピーク需要の2割近くを求める、という規模である。
同じ報告書には、もう1つ目を引く表がある。系統影響評価にかかっている大口需要の接続申込みの一覧で、リッチモンド郡に325メガワットと95メガワットの2件が並んでいる。事業者名は記載されていないが、容量の数字と郡が、今回の2段階の計画とそのまま一致する。6月の時点で評価が始まっていた可能性が高い(※観測。報告書は申込者を明らかにしていない)。
水の使い方も数字で示された。冷却は水とグリコールの混合液を密閉した回路で循環させる方式で、熱は主に空気で逃がし、暑い時期だけ水を使う。第1期の使用量は1日あたり約10万リットル、全面稼働で平均約50万リットル。EverWindはこれをランドリー湖の1日あたりの安全採水量(約3,400万リットル)の約1%だと説明している。もっとも、50万リットルを3,400万リットルで割れば約1.5%で、同社の表現は切り下げ寄りだ。
州政界では異論も出ている。CPによれば、新民主党(NDP)のクローディア・チェンダー党首は、政府が議論も協議も法令整備もないままこの計画を支持していると批判し、データセンターによる電力料金の上昇から住民を守るよう求めた。ティム・ヒューストン州首相はデータセンターを対象とする新しい規制を作る考えを示さず、既存の環境・産業の認可手続きで扱う構えだという。
住民の側も動いている。グローバルニュースによれば、10月17日にはハリファックスで反対の集会が開かれた。主催者は11月7日に州全体での抗議を予定しているという。集会で挙がった懸念は電気料金ではなく水で、ポートホークスベリーの水源であるランドリー湖はポイントタッパーから1キロメートルも離れていない。
Anthropicの計算資源の費用はいくらかかっているのか
賃料が公表されていないので、この契約だけでは負担の重さは測れない。測れるのは、Anthropicの計算資源の費用がすでにどの位置にあるかである。

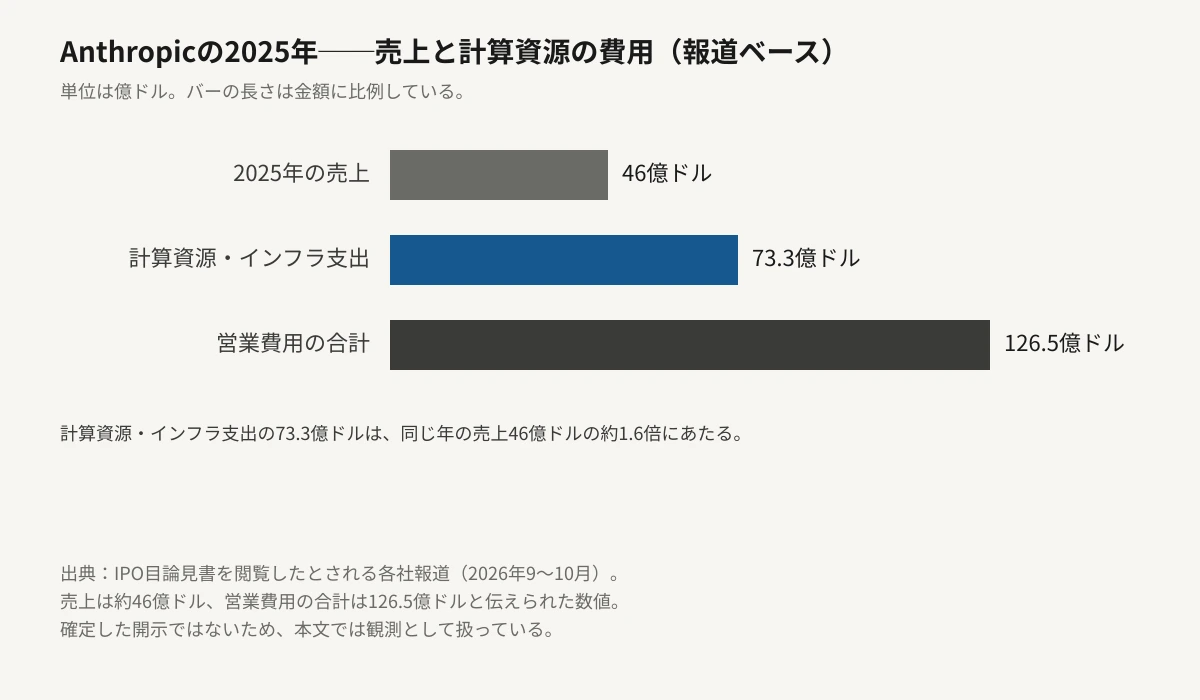

IPOの目論見書を閲覧したとされる複数の報道によれば、同社の2025年の計算資源・インフラ支出は73.3億ドルで、2024年の約3倍。同じ年の売上は46億ドル前後、営業費用の合計は126.5億ドルと伝えられている。計算資源・インフラ支出は売上46億ドルの約1.6倍で、計算資源の請求書が売上を上回っていることになる(※観測。目論見書は非公開の段階のもので、確定した開示ではない)。
将来の支払い約束はさらに重い。同じ報道では、インフラ関連の契約総額が少なくとも5,180億ドル、そのうち約8割が利用量に関わらず支払う、あるいは解約できない条件だとされる(※観測。こちらも同じ非公開の目論見書に基づく報道である)。9月の記事では5,170億ドルという別の集計を扱ったが、桁の意味は変わらない。契約した計算資源の量が、同社の売上の何倍もの約束として先に積まれている。
売上の側も伸びている。10月には、2026年7〜9月期の売上が168億ドル、前期比45%増だと投資家向けに説明したと報じられた(10月15日の記事)。11月の上場では2兆ドル超の評価額が語られている。ポイントタッパーの20年契約は、その上場の直前に積まれた固定費ということになる。
Claudeを使う側に関係する3か所
第1期の稼働予定は2027年後半である。今日の応答速度・利用上限・料金に、この契約が触る部分はない。拡張分の325メガワットはさらに後で、系統調査と認可が終わるまで系統につながらない。
CPが伝えたAnthropicの発表によれば、カナダはClaudeの利用が世界で6番目に大きい国だという。ただし同社が7月に公開した利用調査では、カナダはClaude.aiの利用量で世界8位・全体の2.6%とされており、順位の基準は一致しない(※観測。調査は2026年2月のデータに基づく)。推論が国内で動けば、応答の近さとデータの所在が変わる。ただしどの処理を国内に載せるかは示されていない。
賃料は非公表だが、20年分の支払い義務は、価格を下げる余地より先に確保しなければならない費用になる。値下げの原資は、こうした約束を払い終えたあとに残る分から出る。
編集部の見立て
今回の契約でいちばん注目したいのは、95メガワットという容量ではなく、資本を出す側と使う側が分かれたことだと考えています。1年前までは、AI企業が自分で土地と建物を抱える話が中心でした。いまは、建てて貸す会社が資本を集め、AI企業は長期の賃料を約束する形が増えています。100億カナダドルの看板が立っても、その借金はAnthropicの帳簿には乗りません。
読者のみなさんに関わるのは、この形が料金の決まり方を変える点です。設備を自社で持っていれば、償却が終わった分は安く回せます。賃料は契約が切れるまで同じ額を払い続けるので、20年という期間は、そのあいだ下げられない費用の下限を決めることになります。Claudeの価格が今後どう動くかを見るとき、モデルの性能だけでなく、こうした長期の約束がどれだけ積まれたかを見ておくと、値下げの余地がどこにあるのかを読み違えにくくなります。
もう一点、気になったのは発表資料が借り手の名前を書かなかったことです。州史上最大の民間投資を発表する場で、誰が借りるかは住民にとって最も知りたい情報のはずです。名前を出したのは報道の側で、しかもロイターの出どころはAnthropicの幹部でした。地元の反対や料金への懸念が出ている局面で、どこまで自分の名前で説明するのかは、今後の案件でも見どころになると思います。
そのうえで、この計画が予定どおり進むかは、まだ判断できないと考えています。拡張分は系統調査と認可を通らなければ接続されませんし、風力はデータセンターの開業時点では間に合わない見込みです。発表と通電のあいだには、まだ2年近くの距離があります。
まとめ
2026年10月16日、Anthropicがカナダで初めてのデータセンター賃貸契約に署名しました。場所はノバスコシア州ポイントタッパー、期間は20年、第1期の電力容量は95メガワットで、稼働予定は2027年後半です。2028年には325メガワットの拡張が計画され、全面稼働で420メガワットになります。
投資額100億カナダドル超を出すのは開発会社のEverWindで、Anthropicは建てずに借りる側です。内訳はデータセンターに80億カナダドル超、州内の既存の陸上風力4件に20億カナダドル。賃料は公表されていません。EverWindは、接続と系統増強の費用を全額自社で負担し、既存の電力利用者に転嫁しないと表明しています。
州の確定ピーク需要は2026/27年度で2,367メガワットの見通しで、全面稼働時の420メガワットはその約18%にあたります。州の系統運用者が6月に公表した報告書には、リッチモンド郡で325メガワットと95メガワットの大口接続が系統影響評価にかかっていると記されています(申込者名は非公表)。
Claudeを今日使っている人の料金や利用上限に、この契約が触る部分はありません。関係してくるのは、20年分の賃料という固定費が、上場直前の帳簿にもう1つ積まれたという点です。
最初にカレンダーに入る日付は、2027年の稼働ではなく11月7日の州全体の抗議である。95メガワットが立ち上がるのはその約1年あとで、325メガワットの拡張は系統調査と認可が終わるまで系統につながらない。100億カナダドルという看板のうち、2027年に実際に通電するのは5分の1強だ。
